Centrala pe gaze de la Iernut, finalizată după o decenie de întârzieri, trebuie să devină operațională până la sfârșitul anului 2026.

Moderator
3 Min Citire
Sursa foto: The Entertainment Photo

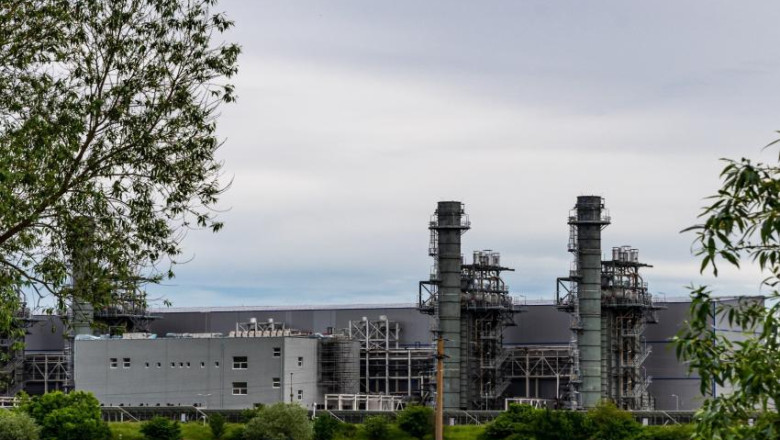

Finalizarea centralei electrice pe gaze de la Iernut

Centrala electrică pe gaze de la Iernut, o investiție de 269 milioane de euro realizată de Romgaz, are o capacitate de 430 MW și trebuie să fie finalizată și pusă în funcțiune până la 31 decembrie 2026. Proiectul, început în urmă cu aproape zece ani, este realizat în proporție de aproximativ 98%, conform directorului financiar al Romgaz, Gabriela Trânbițaș, însă întârzierile sunt cauzate de rezilieri de contracte.

Modificări legislative și termene de finalizare

Guvernul României a adoptat Hotărârea nr. 1.164 din 30 decembrie 2025, care modifică o hotărâre din 2013 referitoare la alocarea certificatelor de emisii pentru producătorii de energie electrică. Această modificare permite prelungirea termenelor importante din Planul Național de Investiții, astfel încât investițiile finanțate nerambursabil să fie finalizate până la 31 decembrie 2026, iar cheltuielile aferente să poată fi rambursate până la 30 iunie 2027.

Prelungirea contractului de finanțare

La 31 decembrie 2025, a fost semnat Actul Adițional nr. 12 la contractul de finanțare pentru proiectul „Ciclu combinat cu turbine pe gaz – Iernut”, extinzând durata contractului până la 30 iunie 2027 și modificând graficul de realizare a investiției. Deși Romgaz a subliniat că data finalizării nu poate depăși 31 decembrie 2026, problemele cu constructorul complică procesul.

Problemele cu constructorul

Gabriela Trânbițaș a declarat că, deși proiectul este aproape finalizat, avansul nu se poate realiza rapid din cauza dificultăților întâmpinate cu constructorul. După rezilierea celui de-al doilea contract cu firma spaniolă Duro Felguera, este necesară identificarea lucrărilor rămase și organizarea de noi achiziții. Finalizarea efectivă ar putea dura aproximativ nouă luni după semnarea tuturor contractelor.

- Publicitate -
Ad Image

Istoricul proiectului

Romgaz a semnat contractul inițial pentru construirea centralei în 2016, având ca termen de finalizare începutul anului 2020. Contractul a fost reziliat în 2021, iar în 2023 s-a decis semnarea unui nou contract cu Duro Felguera, care deține know-how-ul necesar funcționării echipamentelor deja instalate. Conform noii înțelegeri, centrala trebuia finalizată până la 19 decembrie 2025, dar constructorul a anunțat intenția de a suspenda lucrările, ceea ce a dus la neînțelegeri cu Romgaz.

Concluzie

Finalizarea centralei de la Iernut este crucială pentru asigurarea capacității de producție de energie electrică pe gaze, dar întârzierile cauzate de problemele cu contractorii subliniază complexitatea și provocările investițiilor în infrastructura energetică din România.
